Zakładanie ogrodu etapami ma sens przy dużej działce, trwającej budowie domu albo gdy koszty trzeba rozłożyć w czasie. Gdy tych utrudnień nie ma, zwykle prościej zrobić całość w jednym ciągu.
W obu wariantach najwięcej zależy od kolejności prac – zła kolejność kończy się rozkopanym trawnikiem i zniszczonymi roślinami. Poniżej: jak wybrać wariant, od czego zacząć, kiedy układać instalacje i w jakich terminach pracować.
Najważniejsze w skrócie
- Duży projekt robiony na raz to presja czasu, a w połączeniu z niepogodą rośnie ryzyko błędów wykonawczych.
- W pierwszym etapie powstaje szkielet ogrodu: ukształtowany teren, ścieżki i nawadnianie, a rośliny i detale dochodzą później.
- Ciężkie materiały i maszyny przejeżdżające przez gotowe rabaty niszczą strukturę gleby wokół korzeni.
- Na surowym gruncie łatwo precyzyjnie rozmieścić zraszacze i dopasować je do przebiegu przyszłych ścieżek.
01Kiedy warto podzielić zakładanie ogrodu na etapy?
Na etapy warto podzielić prace, gdy działka jest duża, dom jest jeszcze w budowie albo budżet trzeba rozłożyć na dwa sezony. Rozległe realizacje zwykle dzieli się na dwa lub trzy etapy. O podziale przesądzają konkretne utrudnienia na posesji:
- Głęboka niwelacja terenu – nasypana ziemia potrzebuje czasu, żeby osiąść przed siewem trawy.
- Ciężki sprzęt budowlany na działce – dopóki pracują maszyny, młodych roślin nie da się uchronić przed zniszczeniem i brudem.
- Rozbudowane instalacje podziemne – trzeba je zgrać w czasie z pracami brukarskimi.
Duży projekt robiony na raz to presja czasu, a w połączeniu z niepogodą rośnie ryzyko błędów wykonawczych. Podział na etapy najlepiej ustalić już przy projektowaniu ogrodu.
02Kiedy lepiej założyć cały ogród od razu?
Całość w jednym ciągu ma sens, gdy budowa jest zakończona, budżet pozwala na jedną realizację, a gotowy efekt jest potrzebny od razu. Tak zwykle zagospodarowuje się tereny firmowe – otoczenie biura ma dobrze wyglądać od pierwszego dnia.

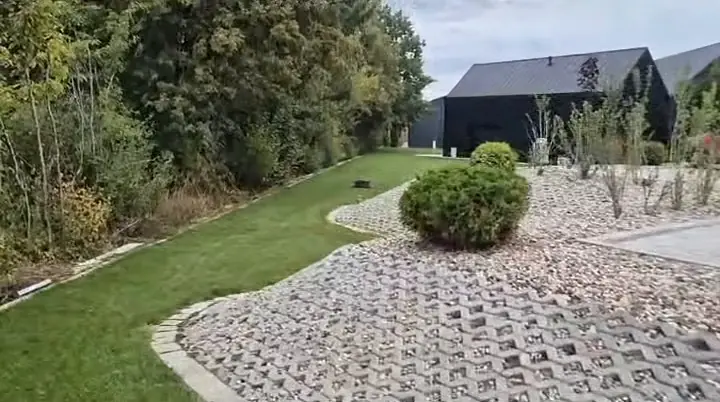

Przy domach jednorodzinnych częste jest rozwiązanie pośrednie. W pierwszym etapie powstaje szkielet ogrodu: ukształtowany teren, ścieżki i nawadnianie, a rośliny i detale dochodzą później. Drugi etap nie wymaga wtedy rozkopywania gotowych elementów.

03Od czego zacząć prace przy nowym ogrodzie?

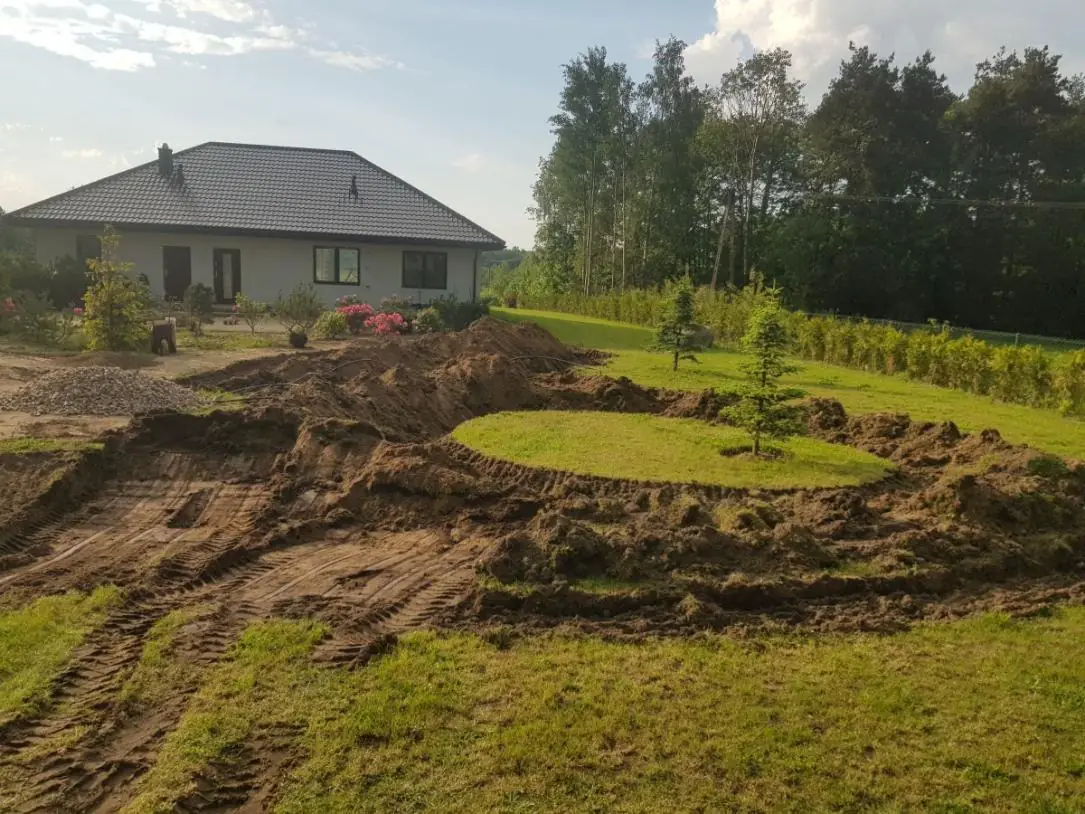

Od prac ziemnych: docelowej niwelacji terenu, odwodnienia i wytyczenia głównych ścieżek. Wszystko to trzeba zakończyć, zanim na działkę trafią pierwsze rośliny.
Na tym samym etapie wykonuje się bruk, taras i podjazd. Ciężkie materiały i maszyny przejeżdżające przez gotowe rabaty niszczą strukturę gleby wokół korzeni. Prace z kostką i betonem, np. przy fundamencie oczka wodnego, dają też pył, który szkodzi delikatnym roślinom ozdobnym. W naszej rodzinnej firmie z Choroszczy pod Białymstokiem ten etap zakładania ogrodu wykonujemy własnymi koparkami i ładowarkami.
04Dlaczego nawadnianie i kable układa się przed siewem trawy?
Rury nawadniające i kable oświetlenia leżą w wykopach, a kopanie rowów w gotowym trawniku niszczy darń i narusza ułożony grunt. Dlatego montuje się je na surowym terenie, przed rozłożeniem ostatniej warstwy ziemi urodzajnej.
Na surowym gruncie łatwo precyzyjnie rozmieścić zraszacze i dopasować je do przebiegu przyszłych ścieżek. Kable poprowadzone na początku nie zostaną też przecięte szpadlem przy późniejszych nasadzeniach. Projekt automatycznego nawadniania powinien więc być gotowy przed pracami ziemnymi.
05W jakiej kolejności sadzić rośliny w nowym ogrodzie?
Najpierw sadzi się najwyższe drzewa i duże krzewy o silnym systemie korzeniowym, a dopiero po ich ustabilizowaniu niższe piętra roślin. Na końcu przychodzą byliny, trawy ozdobne i rośliny okrywowe.
Nasadzenia dobrze jest grupować w bloki, żeby sprzęt dowożący duże okazy omijał wykończone fragmenty działki. Między sadzeniem dużych drzew a delikatnymi pracami przy bylinach często robi się kilkutygodniową przerwę. Ciężki transport nie niszczy wtedy świeżo posadzonych roślin.
06Kiedy prowadzić prace ziemne w ogrodzie na Podlasiu?
Najważniejsze roboty ziemne prowadzi się wiosną lub jesienią. Zamarznięty albo zalany po roztopach grunt uniemożliwia wjazd koparek.
Ulewne deszcze wydłużają osiadanie zniwelowanej ziemi, a przez to przesuwają wejście ekipy brukarskiej. Rośliny z gołym korzeniem sadzi się zwykle wczesną wiosną, zanim rozwiną liście, albo od września do końca października. Harmonogram warto więc układać z zapasem na pogodę.

07Co daje trzymanie się właściwej kolejności prac?
Pozwala uniknąć ponownego rozkopywania terenu i niszczenia ułożonych już elementów. Dobrze rozpisany plan oznacza w praktyce:
- Krótszy pobyt maszyn na działce, bo prace ziemne wykonuje się w jednym ciągu.
- Mniej uszkodzonych roślin – młode krzewy nie są zadeptywane przez ekipy pracujące obok.
- Niższy koszt całości, bo nie płaci się dwa razy za naprawy instalacji podziemnych.
Bruk i drenaż wykonane na początku tworzą stabilną bazę dla kolejnych warstw roślin. Typowy błąd to odwrotna kolejność: najpierw trawnik, potem wykopy pod kable i zraszacze.
Rodzinna firma z Choroszczy pod Białymstokiem – od 30 lat zakładamy i pielęgnujemy ogrody na Podlasiu. Porady piszemy z własnej praktyki.
Poznaj nas
Projektowanie ogrodów
Zakładanie ogrodów
Zakładanie trawników
Oczka wodne
Oświetlenie ogrodowe
Pielęgnacja ogrodów
Pogotowie ogrodowe
Tarasy z płyt wielkoformatowych
Ścieżki, podjazdy i dziedzińce
Budowa ogrodzenia
Roboty koszące Segway Navimow
Roboty koszące Roborock
